Parkoviště Ringhofferovo náměstí
Stavba byla zahájena 17.6., po odfrézování asfaltů proběhne lokální oprava dešťové i splaškové kanalizace, bude následovat oprava povrchů a chodníku, hotovo by mělo být do 60 dnů.
!! Po celou dobu stavby bude přístup, na již opravenou část parkoviště, pouze obousměrně ze zadního vjezdu. V průběhu stavby, pokud to bude technicky možné, bude zpřístupněna i část plochy v rekonstrukci. Prosíme o trpělivost a ohleduplnost při využívání parkovišť na náměstí!!
Veřejné osvětlení Kaštanová
V ulici Kaštanová probíhá další etapa přeložky elektrického vedení ze sloupů do země (stavba ČEZ), obec zajišťuje montáž nových sloupů a instalaci veřejného osvětlení.
Ulice Tulipánová
V části Tulipánové byl položen nový povrch komunikace, použitá technologie recyklát a štěrk s penetračním asfaltovým postřikem.
Ulice Třtinová
Ve Třtinové byla provedena oprava havarijního stavu komunikace, použitá technologie recyklát a štěrk s penetračním asfaltovým postřikem.
Hnízda pro separované odpady
Technické služby zrekonstruovali a rozšířili hnízda pro separované odpady v ulicích Hluboká, Letní a Spojovací.
Silnice k Pekelcům (k ulici Turistická)
Obec využívá možnosti využít asfaltový recyklát ze stavby II/603 Benešovská, opraví se přístupová cesta k Markvartu k ulici Turistická, také část ulice K lesu a část cesty z Kuklíku směr Mokřany. Aktuálně se jedná o termínu, práce by měly proběhnout během léta.
Sportovní areál
Ve sportovním areálu se rozeběhla další etapa prací, vstup do areálu je nově vydlážděn, dokončilo se oplocení; začala i rekonstrukce budovy šaten, byla provedena výměna dveří a oken v zázemí, během letních měsíců proběhnou opravy interiéru šaten, koupelen, výměna el. rozvodů a oprava střechy.
Veřejné osvětlení na Nové Hospodě
Oprava a doplnění veřejného osvětlení v osadě Nová Hospoda bylo zahájeno v ulici Na Spojce, v dalších týdnech se bude pokračovat ulicí Na Vyhlídce.
!! Stavba má za povinnost zajistit přístup na soukromé pozemky, denní práce by měl končit zásypem výkopu. Pokud dojde k rozebrání vjezdů k pozemkům, stavba je uvede do původního stavu. O postupu prací budou obyvatelé stavbou včas informováni.
Lavičky v parcích
Do parků v Dvorské nivě a v Olešovicích přibyly nové lavičky a sety, které budou sloužit také pro potřeby venkovní výuky žáků Základní školy.

Ulice Opálová
Staveniště předáno 22.6., předpoklad zahájení výkopových prací je 7.7. Doba na realizaci je 130 dní včetně přípravy DIO (dopravně-inženýrského opatření). V ulici bude vyřešeno odvodnění, nové povrchy i veřejné osvětlení.
!! Dopravní opatření pro stavbu Opálová budou komplikované, ulice je úzká, místní občané budou o harmonogramu prací informováni s dostatečným předstihem.
Chodník na Ládví-Kuklíku

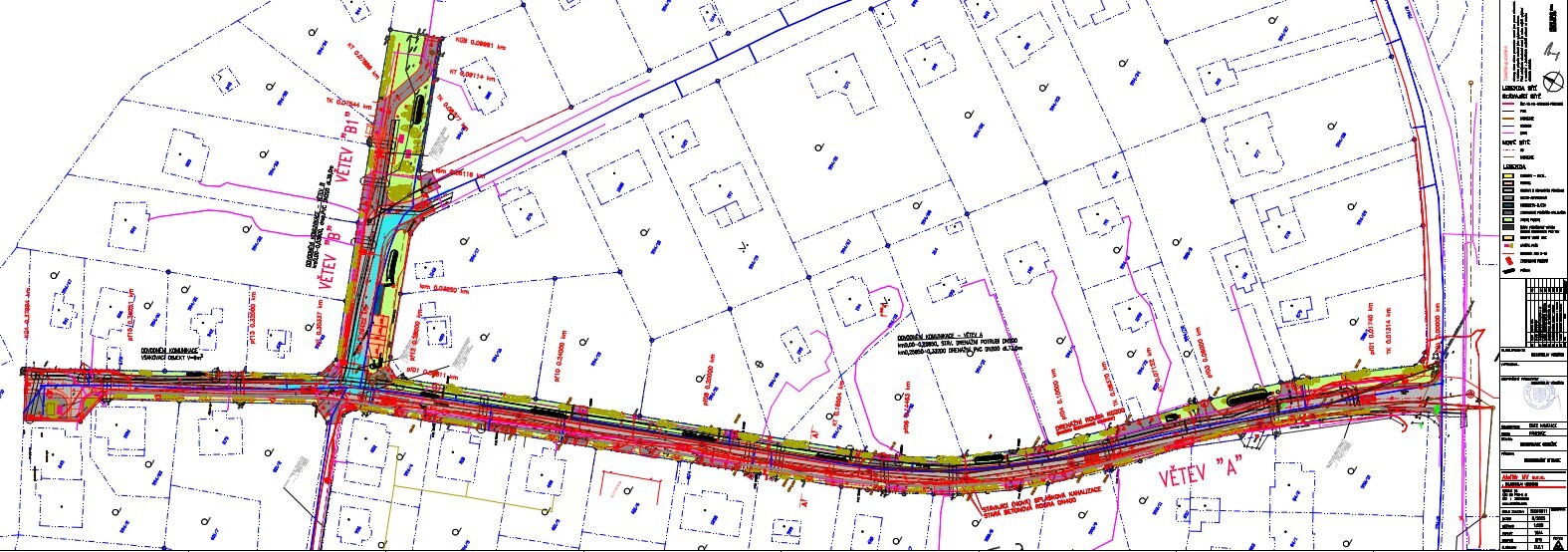

Staveniště předáno 17.6., předpoklad zahájení výkopových prací je 15.7. Doba na realizaci je 120 dní včetně přípravy DIO (dopravně-inženýrského opatření). Zastávky autobusu budou zrekonstruovány, přibydou nové chodníky i nasvětlený přechod s dělícím ostrůvkem.
!! V průběhu stavby bude zúžený průjezd tímto úsekem krajské silnice, omezena bude i rychlost, prosíme o dodržování pravidel s ohledem na chodce i probíhající stavbu.
Čerpací stanice Struhařov
Staveniště předáno 18/6, doba na realizaci čerpací stanice odpadních vod je 5 měsíců.
!! Dopravní obsluha stavby bude probíhat přes starý Struhařov a po Pištrajchu, oblíbené pěší a cyklistické spojnici Olešovic a Struhařova, kolem stavby bude tato cesta dočasně posunuta mimo stávající trasu, prosíme o opatrnost při průchodu, po dokončení stavby bude cesta opravena.

Budova Dětské skupiny
Právě probíhá dokončování interiéru a venkovních ploch. Zároveň probíhají práce na "extenzivní" zelené střeše.
Komunikace Okružní
Nyní probíhá výběrové řízení na zhotovitele stavby. Předpoklad zahájení stavby je květen/červen 2026.

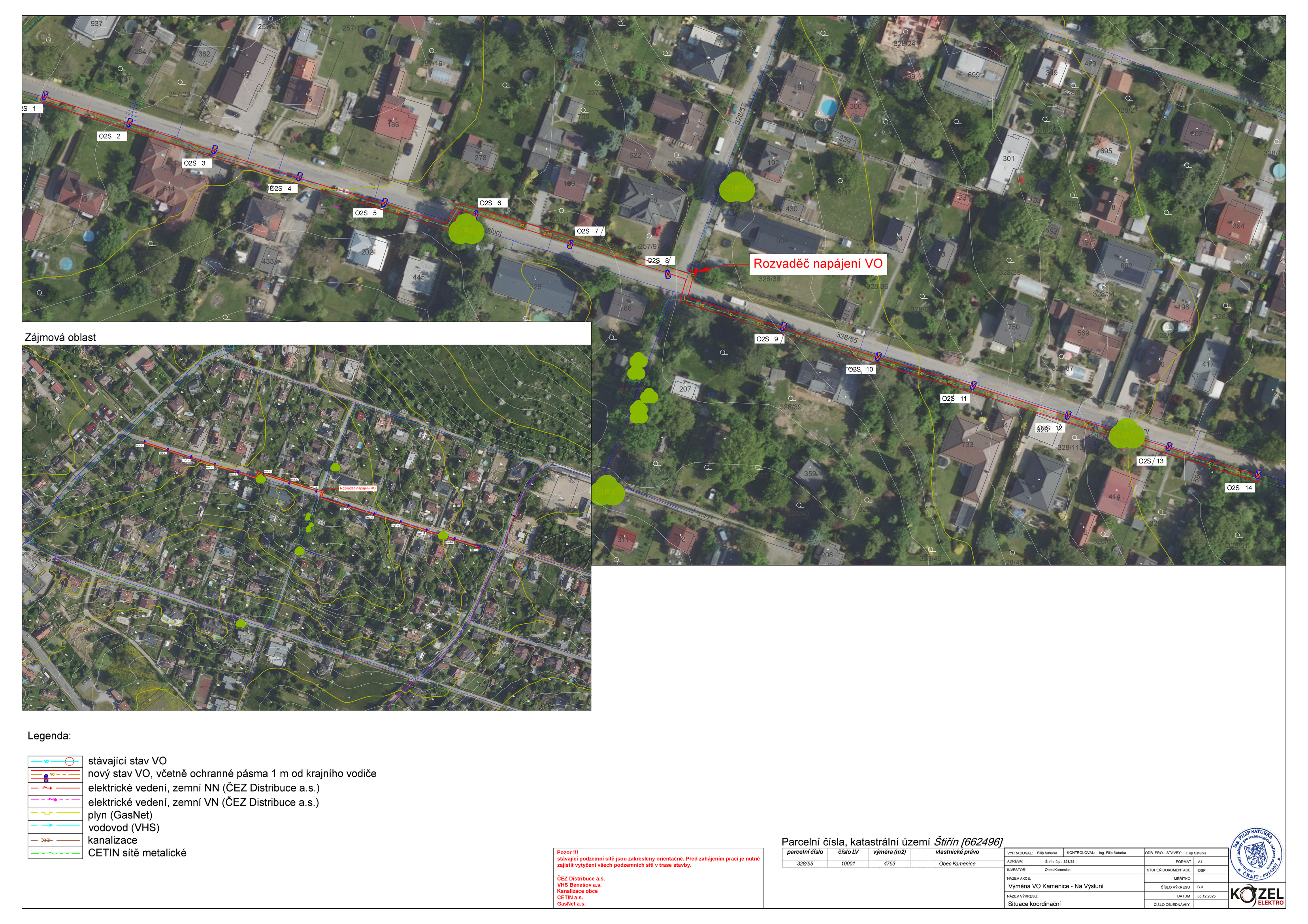

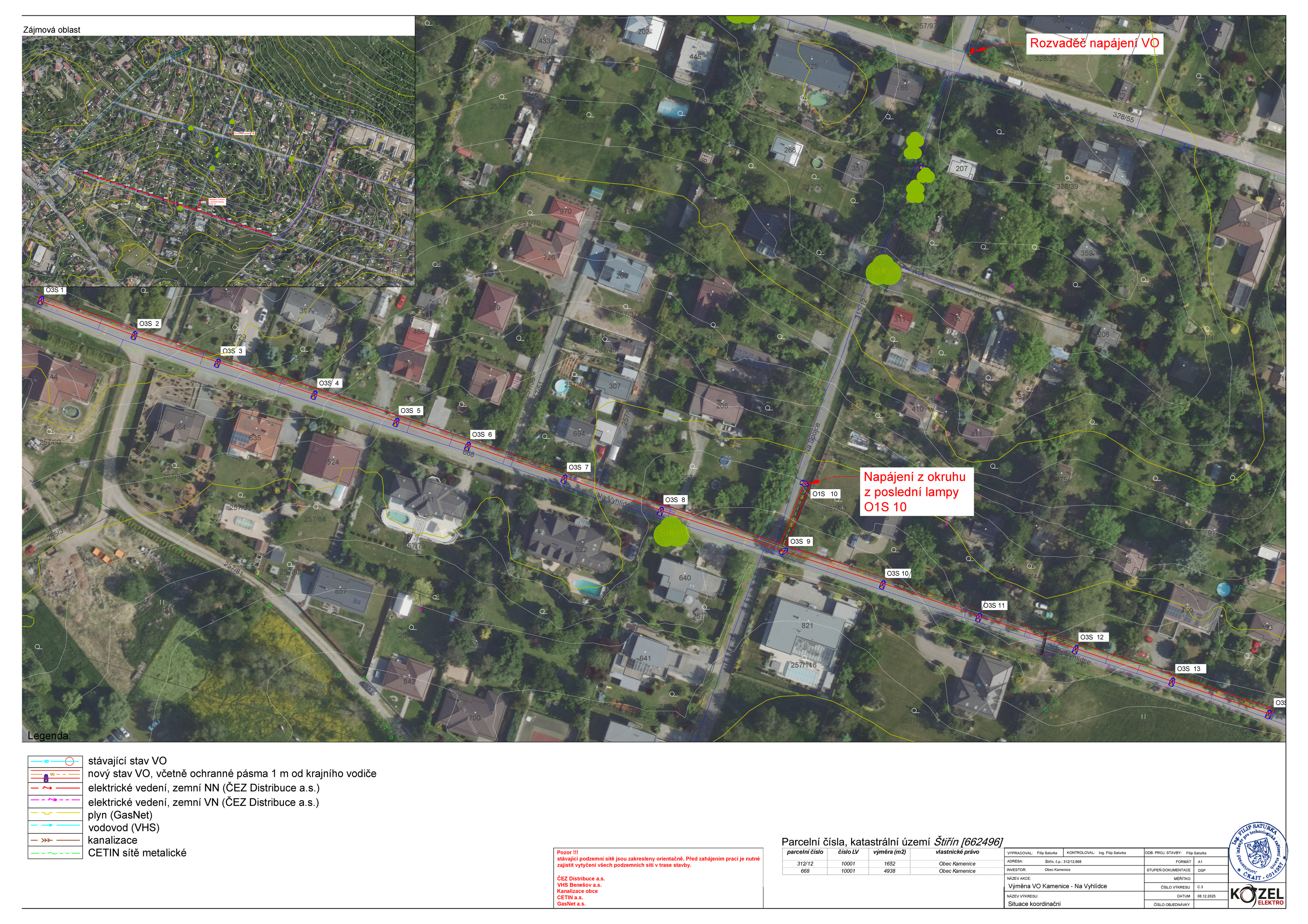

Veřejné osvětlení Nová Hospoda
Proběhlo výběrové řízení na zhotovitele stavby. Nyní se vytyčují sítě a stavební práce by měli započnout začátkem června 2026.
Během stavby dojde nejen k výměně stávajícího osvětlení a také k doplněné veřejného osvětlení. Celkem bude instalováno 49 lamp veřejného osvětlení.

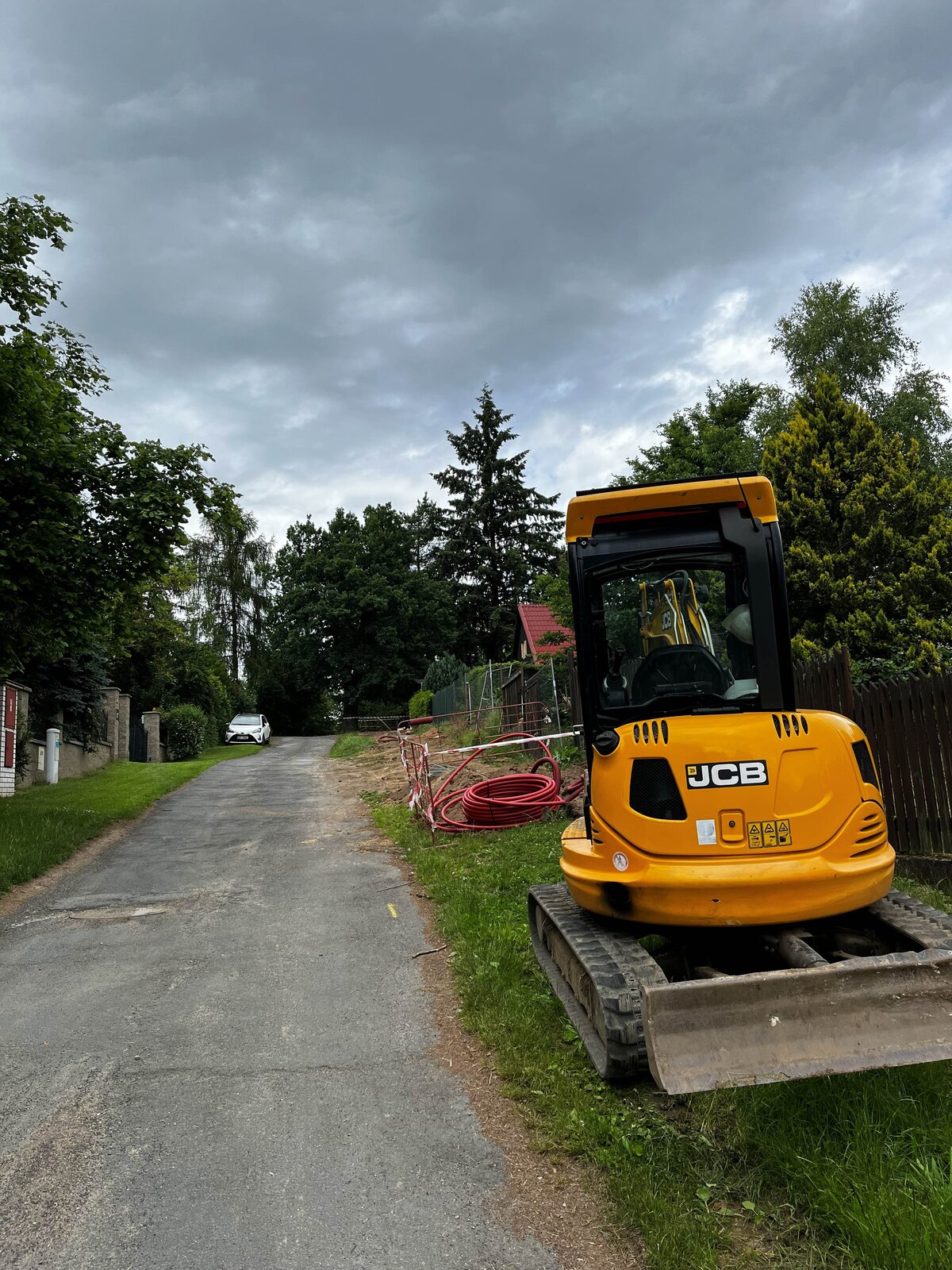

Dne 15.6.2026 se zahájila stavba výměny veřejného osvětlení Nová Hospoda.
V týdnu od 15.6.-19.6.2026 se pracuje v ulici Na Spojce.
Výkopy, které se ten den vykopou, budou zároveň ten samý den zasypány. Nejdříve probíhají zemní práce. Stožáry bude firma realizovat až posléze.
Překopy vjezdů jsou řešeny v obyvateli ulic jednotlivě s panem stavbyvedoucím. Od 22.6.2026 začne firma výkopy v ulici Na Výsluní.
